多年来,中建八局服务上海、建设上海,与上海休戚与共、命运相通,为了夺取疫情防控攻坚战的最后胜利,中建八局在上海日夜鏖战,与病毒竞速,不畏风险,同困难斗争,3万余名建设者披坚执锐、勇毅逆行,20座防疫应急设施拔地而起,建设隔离病房超过12000间,建设总床位数近45500张,相当于91座三级医院的床位数,为守护人民的生命健康,守护上海城市的安全有序,贡献中建八局力量。

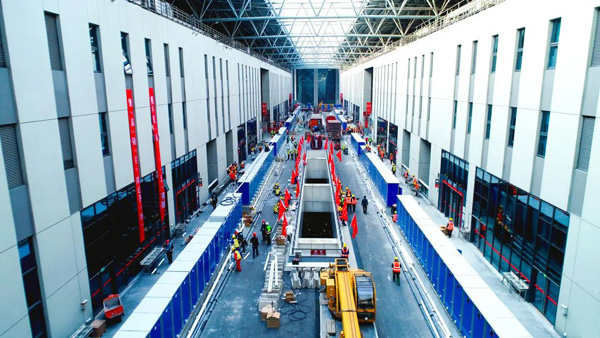

上海国家会展中心临时收治点

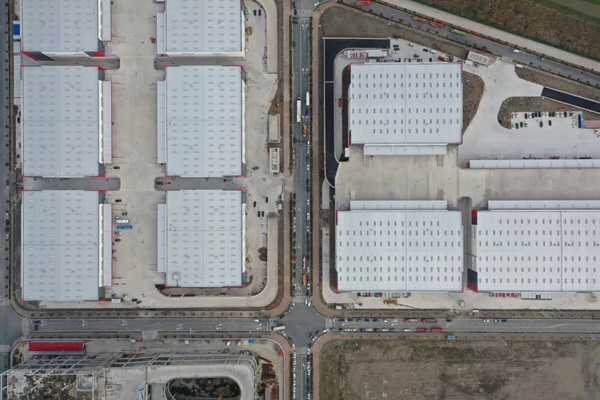

4月9日,由中建八局一、二、三、四、装饰、浙江、发展建设、总承包、南方、西南、上海、钢结构、投资公司参与建设总承包公司总承包管理的上海国家会展中心临时收治点正式投入运行,项目涉及14个展馆约42万平方米施工改造,通过充分挖潜改建,预计可提供50000张床位,将成为上海目前规模最大的方舱医院,中建八局负责5号、6号馆共计15000余个床位的改造任务,是建设任务最重的单位。
在中建集团的统筹领导下中建八局充分发挥“集团军”优势,在全力做好疫情防控工作基础上,除了将刚刚鏖战七天七夜建设完上海临港洋山特保区万人方舱医院的建设者整体转战到国展中心方舱外,又迅速集结河北、山东、浙江、江苏、湖北、四川、重庆、广东等多个省市的2800余名管理人员和劳务工人,全力支援方舱医院建设,高峰期现场有9000余名建设者120余台大型设备,全天候开足马力建设。
中建八局带领作为工程总承包管理的总承包公司以“计划管理”为主线,采取“分区作战,分时推进”模式,将5号馆、6号馆分为4个大区、12个小区,各区内分时分段管控模式,2小时、6小时、12小时分节点对各区形象进度督导,每天早8点和晚6点分2班召开进度例会,现场研讨解决进度问题,严格执行24小时轮班制,确保现场不停工,提速再提速。

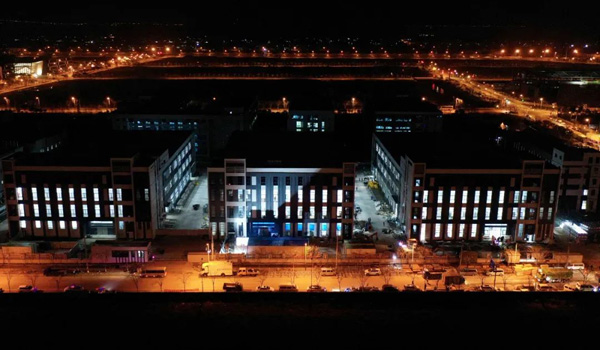

临港洋山特保区集中收治点
4月6日,由中建八局一、二、四、浙江、东北、发展建设、总承包、上海、钢结构公司紧急驰援建设的上海临港洋山特保区集中收治点成功建成交付,为上海市加快推进应检尽检、应收尽收、应隔尽隔、应治尽治、实现“动态清零”,用最短时间遏制疫情扩散提供有力保障。
临港洋山保税区集中收治点项目总建筑面积15.8万平方米,设隔离13956张床位,并征用市政道路搭设近1000个集装箱,作为办公区和宿舍,其中600个集装箱,满足1680名护理后勤人员住宿。
中建八局多家二级单位统筹在沪精锐力量,克服上海“全域静态管理”,履约物资极度短缺等困难,迅速集结高峰期超7000人,近千台各种大型设备的援建队伍,以最快速度火线“参战”,24小时连续不间断施工,鏖战7天7夜高标准完成建设任务。
崇明区长兴岛方舱医院项目
4月4日,中建八局装饰公司、总承包公司建设的崇明区长兴岛方舱医院项目顺利交付,项目总建筑面积为3万平方米,房间总数780间,可提供床位3120个,项目按标准设取样间、护士站、污物间、一脱、二脱及缓冲空间等,并在生活区内集中设置了盥洗区、独立卫生间和饮用水净水系统。
项目建设期间,1000余名建设者秉承八局铁军精神,彰显责任担当,仅用8天时间就完成了全部建设工作,保障项目高效投入使用。
浦东新区御桥疫情防控隔离点建设项目
4月8日,中建八局装饰公司承建、三公司参建的浦东新区御桥疫情防控隔离点项目正式通过验收并顺利交付,该项目占地面积54000平方米,包含1742间箱式板房、1690个隔离病床,分为南北两大区域同步推进,建设过程中,项目充分发挥中建八局“大兵团”作战优势,累计投入大型机械设备100余套,管理人员及劳务人员2000余人助力项目高效推进,为上海战“疫”贡献力量。
黄浦区船舶馆方舱医院项目
4月5日,经过近200名建设者4昼夜的奋战,由中建八局上海公司紧急援建的黄浦区船舶馆方舱医院项目顺利交付,该项目位于上海世博会中国船舶馆,占地面积约16200平方米,累计改造面积近1万平方米,总计提供905个隔离床位和32个配套用舱,项目在保障基础床位建设的前提下,充分考虑医护人员使用体验,以及入住人员生理及心理健康,设置诊室、抢救室、心理治疗室等功能用房,并预留2200平方米医护人员洁净区,还设置室外活动区6800平方米,购置了智能消杀机器人,全方位保障每日场地区域的整洁安全。
杨浦区共青路435号方舱医院项目
4月4日,由中建八局上海公司承建的杨浦区共青路435号方舱医院项目正式完工,该项目原址为工业废弃厂房,涵盖3个仓库及室外改造工程,总占地面积约12932平方米,总改造面积约5500平方米,改造后共计可提供隔离床位700个,每个单体仓库内设有污物暂存间、备餐室、护士台、休息室、抢救室、重症室、洗消间、更衣室、配电室等办公用房,配套用房总数达40余间。
项目室外还配备独立指挥部、物资仓库、给排水系统、排污系统和供电系统、污染区及清洁区分别配备、独立门岗、大门、移动厕所及独立卫浴,保障隔离病人和医护人员日常生活需求,助力上海早日打赢疫情防控攻坚战。
黄浦区外滩电竞国际文化中心应急项目
3月31日,由中建八局上海公司建设的上海市外滩国际电竞文化中心应急项目,仅用42小时即顺利交付,高效如约完成666张隔断床位,和相关配套用房建设,协助进行无线网络的覆盖、监控消防、以及广播等基础设施保障,累计改造面积近1万平方米。
建设期间,上海公司高效对接黄浦区委区政府各系统、医院和场馆方,以铁军站位策划工程品质和进度,以专业视角设计功能分区和床位,充分考虑人性化室内设计和设施配备,打造温馨、美观、便利、高效的应急改造项目范本。
徐汇建设者之家隔离病房项目
3月27日,由中建八局上海公司负责建设的徐汇建设者之家项目正式交付使用,项目占地面积2.2万平方米,包含580间隔离病房和76间相关配套房,在项目建设的高峰期2300余名建设者、几十台大型机械设备、车辆同时施工,十几道工序交叉进行,24小时不间断抢工,最终仅用9天时间,一座隔离点在徐汇滨江拔地而起。
青浦区体育文化中心方舱医院
3月29日下午,中建八局上海公司接到援建青浦区体育文化中心方舱医院任务后,迅速组建项目团队,组织70余名管理人员及500余名工人火速奔赴援建现场,累计改造面积近1万平方米,包含500张床位、2000平方米的医护用房,并配置清洁办公休息区及停车场。
为保证按时保质完成交付,项目同步设计团队开展两轮方案设计,连夜完成卫健委、院方、消防等各部门方案评审,30日凌晨完成图纸设计。
3月30日8:00施工全面展开,期间,项目团队克服材料运输、物资供应、图纸调整等不确定因素的影响,完成污染区材料进场、龙骨安装、洁净区墙体拆改、集装箱吊装等各项工作。
4月1日,施工作业全部完成,项目顺利验收移交。
徐汇区龙耀路防疫应急项目
3月16日,经过近1300名建设者72小时昼夜奋战,由中建八局上海公司建设的徐汇区龙耀路防疫应急项目顺利交付,项目总建筑面积7962平方米,占地面积4700平方米,包含隔离病房169个,床位300个,医护宿舍、仓储、卫生房间49个,隔离点房间采用人性化设计,每个房间不仅配备被褥、床头灯、柜子、独立卫浴等辅助设备,还配置了电视机、无线WiFi、书刊、简单运动器械等,在一定程度上缓解了新冠肺炎确诊病例的集中收治压力。
众志成城,同心守“沪”
中建八局建设者尽锐出战,不讲条件、不计得失、不畏艰险,抢建“生命方舟”,筑起防疫堡垒,坚决打赢疫情防控攻坚战,党和人民需要的地方就是中建八局的战场,上海,加油!
